Студия КомпасГлавная  |  Помощь  |  Контакты  |  Партнеры  |  Выставки  |  Обратная связь
Категории CD
ArCon
Программа Кафель
Наш Сад Рубин 10
DefSmeta
СтройКонсультант
Dr.Web
Документация по организации строительства и производству работ (ПОС, ППР)

Документация по организации строительства и производству работ (ПОС, ППР)

В соответствии со СНиП 3.01.01-85 к обязательной документацией, регламентирующей организацию строительства, относятся:

* проект организации строительства (ПОС)

* проект производства работ (ППР)

Проект организации строительства (ПОС) - это документация, в которой укрупнено решаются вопросы рациональной организации строительства всего комплекса объектов данной строительной площадки.

Проект производства работ (ППР) - документация, в которой детально прорабатываются вопросы рациональной технологии и организации строительства конкретного объекта данной строительной площадки.

На основе ПОС составляется множество ППР, конкретизирующих решений ПОС для отдельных объектов. Например, ПОС может охватывать строительство крупной гидромелиоративной системы со всеми ее объектами - магистральными, распределительными каналами, головным и прочими сооружениями - насосными станциями, дюкерами, акведуками, мостами через каналы и т.д. ППР же будет рассматривать только какой-либо объект этой системы, например, насосную станцию, акведук и т.д. В промышленном строительстве ПОС может охватывать весь завод или какую-либо его крупную установку, а ППРы будут составляться по каждому объекту такой установки.

Иногда при больших объемах работ ППРы составляются не на объект, а на какой-либо вид работ, например, на земляные работы, на монтаж сборных железобетонных конструкций, на кровельные работы и т.д. Подобные проекты широко применялись при строительстве таких заводов как ВАЗ, КАМАЗ. Ранее такие документы обычно назывались проектами организации работ (ПОР), но в действующих нормах (СНиП 3.01.01-85*) они именуются также ППР с оговоркой, что это проекты производства конкретных работ.

ПОС. разрабатывает обычно генеральный проектировщик или по его заданию какая-либо другая (субподрядная) проектная организация. При двухстадийном проектировании ПОС разрабатывается на первой стадии "Проект". ППР разрабатывает обычно генеральный подрядчик или привлекаемая им специализированная организация. В любом случае ППР утверждает руководитель генподрядной организации. При двухстадийном проектировании ППР составляется на стадии "Рабочая документация" (по времени это обычно совпадает с организационной подготовкой строительства). Состав ПОС и ППР регламентируется нормами СНиП 3.01.01-85.

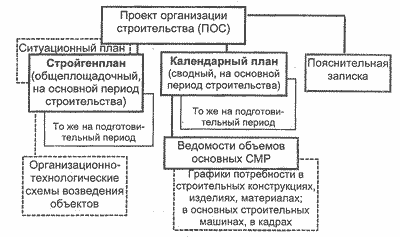

Проект организации строительства (ПОС)

При одностадийном проектировании составляется сокращенный проект организации и производства работ.

Проведение СМР без утвержденных ПОС и ППР российскими нормами запрещается, а все отклонения от ПОС и ППР должны согласовываться с организациями, разработавшими и утвердившими их.

Главными частями ПОС и ППР являются стройгенплан и календарный план, на основе которых составляются всевозможные ведомости, графики потребления различных ресурсов.

Стройгенплан, "общеплощадочный" или "объектный", представляет часть соответственно ПОС или ППР, в которой решаются вопросы рационального размещения на всей стройплощадке или отдельном объекте грузоподъемных механизмов, мест складирования материалов, временных дорог и других объектов строительного хозяйства. Как отмечалось, в ПОС эти вопросы рассматриваются укрупненно для всего комплекса объектов площадки, в ППР - подробно, только для одного объекта.

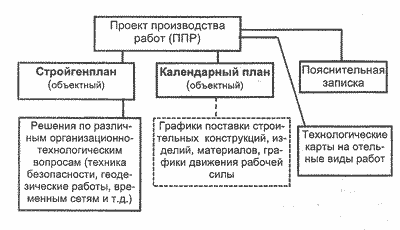

Проект производства работ (ППР)

Для крупных строек, особенно гидротехнических и гидромелиоративных, в ПОС может составляться также "ситуационный план", охватывающий большую территорию, окружающую стройку, измеряемую десятками, а иногда сотнями км". На нем показываются объекты, имеющие отношение к стройке.

Календарный план (график) представляет часть ПОС или ППР, в которой решаются вопросы рациональной последовательности и продолжительности работ (термины "календарный график" и "календарный план" в строительной практике чаще всего употребляются как синонимы).

Как и стройгенплан, календарный план в ПОС ("сводный") охватывает укрупненно (как правило, в денежном выражении - в тыс. рублей) весь комплекс объектов площадки; в ППР - подробно (в физических объемах), но только для одного объекта, для которого ППР составляется.

На основе календарного плана в ПОС составляется ведомость объемов СМР с разбивкой по объектам и периодам строительства. При необходимости составляются и другие ведомости (графики постановки) для конструкций, изделий, материалов, для строительных машин, для рабочих кадров по основным специальностям.

В ППР эти вопросы прорабатываются более подробно применительно к конкретному объекту, в частности, составляется график движения рабочей силы, показывающий, сколько человек должны работать на объекте каждый месяц (неделю, день). В зависимости от специфики и сложности строительства содержание ПОС и ППР может изменяться.

Для сложных объектов, где впервые применяются новые технологии производства, уникальное оборудование или новые строительные конструкции в ПОС также возникают дополнительные вопросы. Например, должны быть установлены очередность и сроки научных исследований, связанных с таким строительством. В основном это натурные эксперименты, режимные наблюдения, подготовка различных рекомендательных документов. Должны указываться особенности геодезического и другого инструментального контроля возведения конструкций. Рекомендуется в этих случаях составлять укрупненный сетевой график или линейный график, прорабатывать вопросы связи и оперативно-диспетчерского управления строительством.

Важным элементом ПОС и ППР является пояснительная записка. В ней дается характеристика условий и сложностей строительства, указываются мероприятия по охране труда, по защите окружающей среды, обосновываются размеры складских площадей, число и размеры вспомогательных временных сооружений и помещений, расчеты сетей временных инженерных коммуникаций, выбор машин и механизмов, т.е. обоснование всех решений, принятых в графической части. В пояснительной записке приводятся технико-экономические показатели строительства (в ПОС - по всему комплексу объектов, в ППР - одному конкретному объекту).

Издания по теме статьи

ИС "Малоэтажное строительство" + Платформа "Строительство. Версия Econom"
ИС "Малоэтажное строительство" + Платформа "Строительство. Версия Econom"


Просмотров статьи: 22127 с 09.11.2008

Ознакомиться с изданиями из категории «Справочники архитектора, проектировщика, строителя»

Корзина покупателя
Товаров:

На сумму:  р.
Оформить заказ
Поиск по сайту
Подписка на новости
Подробно о подписке
© 2004—2024 Studio Kompas Ltd!
